Rénovation intérieure d’appartement : l’ordre des travaux

Rénovation intérieure d'un appartement : l'ordre des travaux poste par poste, les inversions qui coûtent cher, les délais et les prix au m² à prévoir en 2026.
David Meunier - Conseiller immobilier et créateur de ImmoReno Plus
David Meunier, conseiller immobilier spécialisé en rénovation - ImmoReno Plus
21 août 2026
Chantier de rénovation intérieure d'un appartement ancien, cloisons en plaques de plâtre et réseaux en attente

Un chantier rate rarement sur la qualité d’un poste isolé. Il rate sur l’enchaînement : une cloison refermée trop tôt, un parquet posé avant les peintures, une cuisine commandée avant que les cotes soient figées. L’ordre des travaux n’est pas une convention esthétique, c’est une contrainte technique, et une inversion se paie en reprises. Voici la chronologie appliquée sur un appartement, de la dépose à la réception, avec les points de vigilance propres à la copropriété.

Rénovation intérieure : ce qui se règle avant le premier coup de masse

En appartement, la contrainte n’est pas seulement technique, elle est collective. Cinq vérifications conditionnent la suite.

  • Le règlement de copropriété commande tout ce qui touche aux parties communes (mur porteur, colonne d’eau, gaine technique, aspect extérieur, changement de fenêtres) : ces travaux relèvent d’une autorisation votée en assemblée générale, au titre de la loi du 10 juillet 1965. Si l’AG annuelle vient de passer, comptez plusieurs mois d’attente.
  • Le repérage amiante avant travaux s’impose pour un immeuble dont le permis est antérieur à juillet 1997, le constat de risque d’exposition au plomb pour un bâti d’avant 1949. Ces diagnostics ne sont pas une formalité : ils déterminent le mode opératoire de la dépose et son prix.
  • Abattre un mur porteur suppose une étude de descente de charges par un bureau d’études, un linteau dimensionné, l’accord de la copropriété et une assurance dommages-ouvrage.
  • Les horaires de chantier sont fixés par arrêté municipal ou préfectoral, souvent 8 h à 12 h et 14 h à 19 h en semaine, avec restriction le samedi et interdiction le dimanche. Un affichage dans le hall en début de chantier désamorce la moitié des conflits de voisinage.
  • Le budget doit intégrer 10 à 15 % d’aléas. Sur de l’ancien, vous ne savez ce qu’il y a derrière la cloison qu’une fois la cloison tombée.

Sur le terrain, j’ai constaté que les chantiers qui dérapent sont presque toujours ceux qui ont démarré avant que ces cinq points soient réglés.

L’ordre des travaux, poste par poste

Le principe tient en une phrase : on descend du plus lourd vers le plus fragile, et du caché vers le visible.

Étape Ce qui se fait Qui intervient
1. Dépose et démolition Cloisons non porteuses, anciens revêtements, sanitaires, évacuation des gravats Entreprise de démolition, entreprise générale
2. Structure et ouvertures Ouverture dans un mur porteur, pose du linteau, reprise de plancher Maçon, bureau d’études structure
3. Réseaux en attente Alimentations et évacuations, gaines et câblage électrique, ventilation, chauffage Plombier, électricien
4. Cloisons et doublages Rails, plaques de plâtre, isolation acoustique, bandes et enduits Plaquiste, plâtrier
5. Menuiseries Fenêtres, portes intérieures, placards et rangements sur mesure Menuisier
6. Sols durs et chapes Ragréage, chape, carrelage, faïence des pièces d’eau Carreleur
7. Peinture et finitions murales Sous-couche, deux couches de finition, plafonds Peintre
8. Sols souples et parquet Parquet, stratifié, vinyle, plinthes Poseur de sols
9. Équipements et appareillage Cuisine, meubles de salle de bain, robinetterie, prises, interrupteurs, luminaires Cuisiniste, plombier, électricien
10. Nettoyage et réception Nettoyage de fin de chantier, levée des réserves, procès-verbal de réception Tous les intervenants

Trois règles expliquent cet enchaînement. Les réseaux passent avant les cloisons, parce que percer une cloison finie puis refaire bandes, enduit et peinture coûte trois fois le prix d’une gaine posée au bon moment. La peinture intervient après les sols scellés ou collés (le carrelage se protège facilement) mais avant les parquets et sols souples, qui se rayent et se tachent. L’appareillage électrique et la robinetterie se posent en dernier, une fois les murs peints et les sols finis.

Artisans en direct ou entreprise tous corps d’état ?

Une rénovation intérieure complète mobilise facilement huit à douze intervenants. Deux façons de l’organiser, et le choix se joue rarement sur le seul prix.

Consulter chaque artisan en direct revient souvent 10 à 15 % moins cher sur le montant global. En contrepartie, la coordination vous revient : c’est vous qui vérifiez que le plaquiste ne referme pas avant le passage de l’électricien, que le carreleur n’arrive pas sur une chape encore humide, et vous qui arbitrez quand deux corps de métier se renvoient la responsabilité d’un défaut.

Le tous corps d’état inverse le compromis : un devis, un planning, un seul interlocuteur responsable du résultat final. Vous payez cette coordination, mais vous n’assumez plus les temps morts entre deux intervenants, qui représentent souvent le tiers de la durée d’un chantier mal orchestré. C’est le choix logique quand vous ne vivez pas sur place, quand le logement est loué ou destiné à la revente, ou quand la date de livraison est contrainte.

La cuisine est le cas d’école de cet arbitrage : elle concentre à elle seule la plomberie, l’électricité, le carrelage et la menuiserie, et le moindre décalage entre deux intervenants bloque la pose des meubles. Sur le littoral azuréen, où le bâti ancien cumule cloisons en plâtre plein, réseaux vétustes et copropriétés à forte rotation locative, confier une rénovation de cuisine à Nice à une entreprise qui réunit ces quatre corps de métier sous un même contrat évite les semaines perdues entre deux passages, dans une région où les bonnes équipes sont réservées plusieurs mois à l’avance.

Dans les deux cas, exigez avant signature : l’attestation d’assurance décennale en cours de validité, un devis détaillé poste par poste (jamais une ligne unique « rénovation complète » au forfait), un planning daté, et un échéancier de paiement adossé à l’avancement réel du chantier.

Les trois inversions qui coûtent le plus cher

La première consiste à refermer les cloisons avant d’avoir validé les réseaux. Avant que le plaquiste ne visse la deuxième plaque, faites un relevé photo de chaque cloison ouverte, réseaux visibles, avec un mètre déplié dans le champ. Sans ce relevé, la moindre reprise ultérieure se transforme en fouille.

La deuxième consiste à poser le parquet avant les peintures. Un sol fini protégé sous carton pendant trois semaines de finitions finit toujours par prendre une trace, une goutte de sous-couche ou un coup de pied de bâche. La reprise se compte en journées de ponçage.

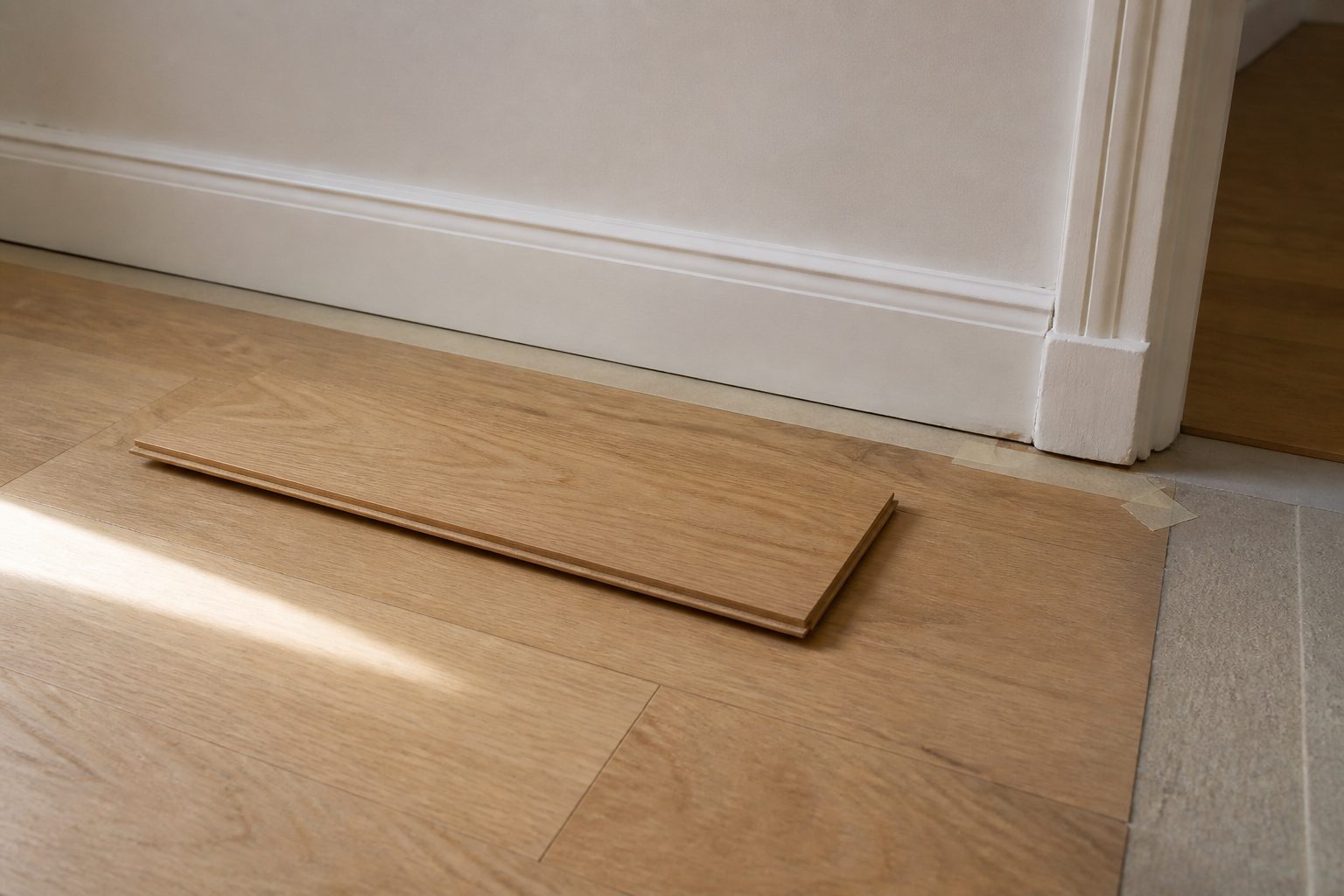

Lame de parquet chene clair posee au sol devant une plinthe fraichement peinte
Parquet et plinthes se posent apres les peintures, jamais avant.

La troisième consiste à commander la cuisine sur les cotes du plan. Lors d’une rénovation que j’ai suivie dans un immeuble des années 1930, le plan de travail avait été commandé avant la pose des doublages acoustiques. Sept centimètres plus tard, il a fallu le recouper sur place, avec le résultat qu’on imagine sur les découpes d’angle. Les cotes de commande se relèvent sur le mur fini, jamais sur le plan.

Combien de temps et quel budget prévoir

Durées observées sur un appartement de 60 à 80 m² :

  • rafraîchissement (peinture, sols) : 2 à 4 semaines ;
  • rénovation partielle avec une pièce d’eau reprise : 6 à 10 semaines ;
  • rénovation complète tous corps d’état : 3 à 5 mois, délais de commande compris ;
  • modification de structure soumise à l’assemblée générale : ajoutez 3 à 6 mois avant le démarrage.

Côté budget, les ordres de grandeur constatés en 2026, hors mobilier :

  • rafraîchissement : 200 à 450 € par m² ;
  • rénovation partielle : 700 à 1 200 € par m² ;
  • rénovation complète : 1 000 à 1 500 € par m² ;
  • marchés tendus et finitions haut de gamme : jusqu’à 2 000 € par m².

Ces fourchettes varient fortement selon la région, le niveau de finition et l’accessibilité du chantier : un étage sans ascenseur, une rue piétonne ou l’absence de stationnement se répercutent directement sur la main-d’œuvre et sur l’évacuation des gravats.

Petit point d’attention sur la fiscalité : dans un logement achevé depuis plus de deux ans, les travaux d’amélioration, de transformation et d’entretien bénéficient d’une TVA à 10 %, et les travaux d’amélioration de la performance énergétique ainsi que les travaux induits d’une TVA à 5,5 %. C’est l’entreprise qui applique le taux et vous fait signer l’attestation correspondante : vérifiez qu’il figure bien sur le devis, pas seulement sur la facture finale.

Ce qu’il faut retenir

En pratique, la réussite d’une rénovation intérieure se joue sur trois décisions prises avant le premier coup de masse : régler la question de la copropriété, figer le plan des réseaux, et choisir un mode de coordination réaliste au regard du temps que vous pouvez y consacrer. Le reste, c’est de la chronologie, et elle ne se négocie pas.

FAQ

Par quoi commencer la rénovation d’un appartement ?

Par le papier : règlement de copropriété, diagnostics amiante et plomb, étude de structure si un mur porteur est concerné. Le premier poste de chantier est ensuite la dépose et la démolition, jamais un poste de finition.

Quel est l’ordre des travaux de second œuvre ?

Réseaux (plomberie, électricité, ventilation), puis cloisons et doublages, menuiseries, sols durs, peinture, sols souples et parquet, et enfin les équipements et l’appareillage électrique.

Faut-il peindre avant ou après la pose du sol ?

Après les sols scellés ou collés comme le carrelage, avant les parquets et sols souples. Une retouche de peinture reste à prévoir après la pose des plinthes.

Peut-on habiter l’appartement pendant les travaux ?

Sur un simple rafraîchissement, oui, en procédant pièce par pièce. Dès que les réseaux ou les pièces d’eau sont déposés, non : l’absence d’eau et d’électricité, la poussière et le passage des équipes rendent l’occupation intenable et ralentissent le chantier.
